为什么我们不建议机械LED项目一上来就报价?
一句话定义: 定制机械LED项目不是“买一块屏”,而是一套需要与建筑深度对话的工程系统——在没有完成现场勘察之前,任何报价都是“估算”而非“报价”。因为决定项目成败的,往往不是屏幕本身的价格,而是那些在图纸上看不见的安装条件。

一、一个真实场景:报价发了,项目却卡住了
一个客户发来需求:想要一面会动的墙,尺寸大约10米宽、3米高,装在商场中庭。
如果按照“标准报价”的逻辑,供应商会回复:每平方米多少钱,总价多少,交期多久。
但一个真正做工程的公司,会先问几个问题:墙体是什么材质?能不能承受机械运动产生的动态载荷?商场中庭的高度是多少?屏幕后方有没有空间预留维修通道?电源容量够不够?
如果这些问题没有答案,报价就是“空中楼阁”。
在行业实践中,伸缩机械LED项目的失败案例中,超过一半的问题根源并非设备本身,而是“安装条件不匹配”。许多项目团队在设备到场后才发现墙体无法承重、维护空间不足或电源容量不够——这时候再改方案,成本已经翻了几倍。
这就是为什么我们从不建议机械LED项目一上来就报价。
二、报价单能回答的,和不能回答的
标准LED屏的采购逻辑很简单:量一下尺寸,选一个型号,报一个价格。因为标准屏的安装方式是固定的、通用的。
但机械LED项目完全不同。它涉及的不只是一块屏幕,而是一套机电一体化系统——包含机械结构、运动控制、电源系统和信号系统。这套系统需要与建筑深度融合,而建筑本身是千差万别的。
报价单能告诉你: 屏幕每平方米多少钱、交期多久、质保几年。
报价单无法告诉你: 这个墙体能不能承受动态载荷?吊顶高度只有350mm,装得进去吗?屏幕坏了之后,人怎么进去修?电源容量够不够?内容团队需要编程才能制作内容吗?
这些问题,决定了项目是“能用”还是“用不起”。
报价解决的是“买什么”,现场勘察解决的是“怎么落地”。

三、现场勘察,到底在查什么
现场勘察不是“看一眼”,而是一套系统性的工程评估。以建达强的工程流程为例,现场勘察通常覆盖五个维度。
结构承重。 机械LED墙比传统LED屏重得多——除了模组和箱体,还额外增加了电机、导轨、传动机构和控制系统的重量。以建达强SPKI系列为例,SPKI-160每平方米重量为75kg,SPKI-128为152kg。更关键的是,机械屏在运动时会产生动态载荷——当大面积屏幕同步伸缩时,动态载荷可能远超静态重量。勘察需要确认墙体材质、是否需要额外的钢结构支撑。

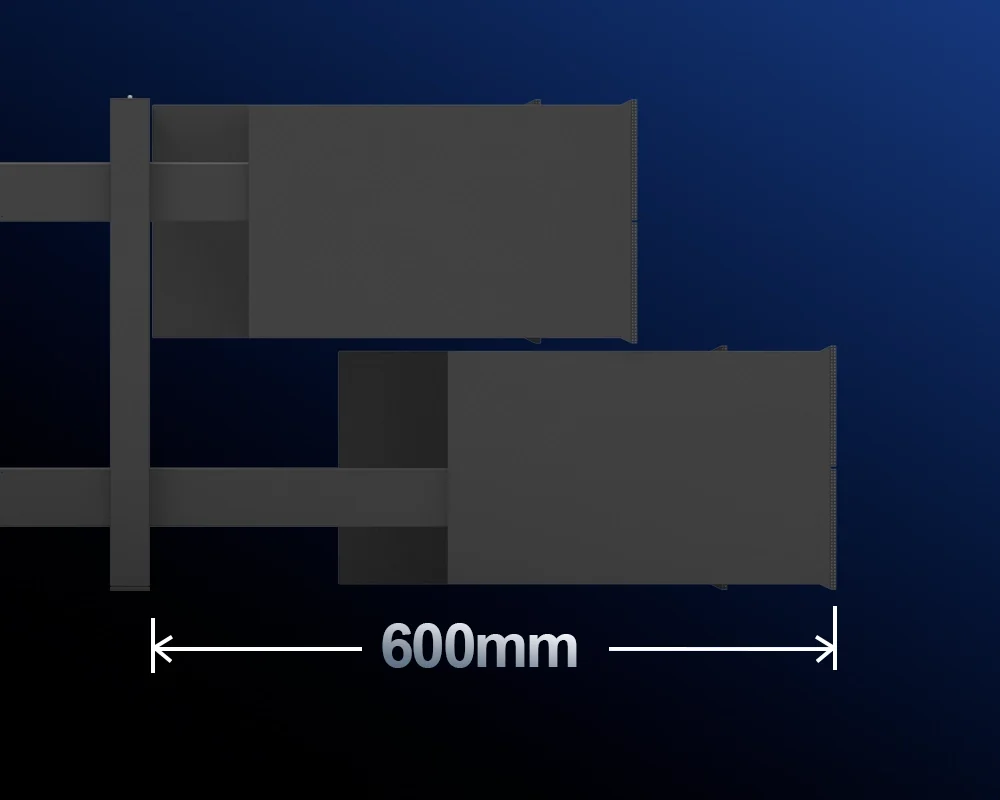

空间条件。 机械LED墙需要空间来运动。每个运动单元都需要前后伸缩的空间——SPKI-160的最大伸缩行程为200mm,SPKO-500的行程则达到600mm。同时,机身厚度也决定了项目“能不能装”。SPKI-160的机身厚度为330mm,完成面约350mm;SPKO-500的厚度则达到1430mm。在空间受限的场景中,这几十厘米的差距直接决定了项目“能不能装”。
维护可达性。 这是最容易被忽视、却最影响长期运营成本的问题。勘察需要确认:屏幕采用前维护还是后维护?前维护无需后部空间,后维护需要预留600mm到800mm的维修通道。维修通道不能“事后加建”——一旦墙体封板、结构定型,再想开辟维修通道的成本可能是预留时的十倍。
电源与信号。 机械LED墙的电源需求远超普通LED屏。SPKI-128每平方米配电功率为1250W/㎡,SPKI-160为965W/㎡,SPKI-250为720W/㎡。对于一块100㎡的机械LED墙,仅屏体本身的峰值功率就可能超过100kW。勘察需要确认电源容量是否足够、信号系统是否兼容、长距离传输是否稳定。
环境条件。 机械LED墙是一套精密的机电系统,对环境条件有明确的要求。勘察需要确认空间的散热条件、湿度是否可控、是否有强电磁源靠近。户外项目还需要评估风载荷、盐雾腐蚀等因素。
现场勘察的交付物: 一份详细的现场勘察报告,包含空间尺寸、结构条件、电源信号条件、维护可达性评估和环境条件评估。这份报告,是方案设计和准确报价的基础。
四、勘察之后,报价才真正有意义
现场勘察完成后,工程团队才能给出有意义的报价。
因为勘察结果会直接影响方案和成本:如果墙体无法承重,需要设计独立钢结构——成本增加;如果空间受限,需要选择超薄前维护型号——型号不同,价格不同;如果需要后维护,需要预留维修通道——可能影响建筑布局和装修成本;如果电源容量不足,需要扩容或分层供电——电气工程成本增加;如果环境极端,需要特殊防护处理——材料和工艺成本增加。
没有勘察的报价,只是一个“估算”——它可能低估,也可能高估,但一定不准确。
更重要的是,勘察不仅影响价格,更影响项目能否成功落地。一个没有经过勘察的方案,可能在图纸上看起来很完美,但在现场完全行不通。而这时候,设备已经制造完成、运输到位——改方案的成本,可能是最初的几倍。

五、案例:从“装不了”到“会呼吸的天花板”
新加坡一家高端酒吧想把屏幕装在天花板上。天花高度有限、无法预留后部维修通道。
如果按照“先报价”的逻辑,这个需求可能会被直接拒绝——“装不了”。
但建达强的工程团队从现场勘察开始,测量了天花夹层的实际高度、评估了吊顶结构的承重能力、确认了电源和信号的可达性。最终发现:只有330mm超薄机身+前维护的SPKI-160才能装得上去。
勘察结论很清晰:天花夹层高度仅能容纳350mm以内的完成面厚度;无法后部进入,必须前维护;吊顶结构可承受轻量化箱体(75kg/㎡);电源信号可从附近配电箱取电,信号走线路径可行。
最终,1440×3840mm的伸缩机械屏被安装在了吊顶上,变成了整个空间“会呼吸的天花板”。当音乐响起,屏幕单元随节奏伸出、缩回、起伏。这家酒吧的顾客离开时,都会拍一张天花板的照片。
如果一上来就报价,这个项目可能根本不会开始。正是因为先做了勘察,才发现“装不了”其实是“可以装”。
六、常见问题(FAQ)
Q1:为什么机械LED项目不能直接报价?
A:因为机械LED项目的成本取决于空间条件、机械结构复杂度、运动控制需求、电源信号条件和环境因素等多个变量。在没有完成现场勘察之前,任何报价都是“估算”而非“报价”,可能严重偏离实际成本。
Q2:现场勘察需要多长时间?
A:取决于项目复杂度。一般需要1-3天,包括现场测量、结构评估、电源信号条件确认和与客户、设计师、施工方的沟通。对于大型或复杂项目,可能需要更长时间。
Q3:如果客户已经有建筑图纸,还需要现场勘察吗?
A:需要。图纸上的尺寸和现场的真实条件往往有差距——墙体可能不垂直、天花板可能不水平、预留的电源位置可能差了几米。现场勘察是确认“图纸上的方案能不能落地”的唯一方式。
Q4:勘察之后,方案和报价会变化吗?
A:会。勘察结果会直接影响方案设计——可能需要调整安装方式、更换型号、增加钢结构、调整电源方案等。方案确定后,报价才是准确可靠的。
Q5:如果项目在异地,勘察怎么安排?
A:建达强的业务覆盖全球多个国家和地区。对于异地项目,工程团队会安排现场勘察行程,或通过当地合作伙伴协助完成初步勘察。具体安排需根据项目地点和复杂度确定。
Q6:什么样的项目需要现场勘察?
A:所有涉及非标准空间、特殊运动需求、建筑融合要求或复杂系统集成的机械LED项目,都需要现场勘察。标准化程度高的小型项目可以通过图纸和远程沟通进行初步评估,但复杂项目必须现场勘察。
▶视频 · YouTube从安装到运行——现场安装与调试实录在 YouTube 观看 →七、总结
机械LED项目不是“买一块屏”,而是一套需要与建筑深度对话的工程系统。
核心要点回顾:
- 为什么不能一上来就报价:机械LED项目的成本取决于空间条件、结构承重、电源信号、维护可达性等多个变量。没有勘察的报价只是“估算”。
- 报价单无法回答的问题:墙体能不能承重?装得进去吗?坏了怎么修?电源够不够?——这些问题决定了项目是“能用”还是“用不起”。
- 现场勘察的五个维度:结构承重、空间条件、维护可达性、电源与信号、环境条件。
- 勘察之后,报价才真正有意义:勘察结果直接影响方案和成本,没有勘察的方案可能根本行不通。
- 案例证明:新加坡酒吧吊顶项目,从“装不了”到“会呼吸的天花板”——正是因为先做了勘察,才发现“装不了”其实是“可以装”。
对项目方的建议:
- 在项目启动之初,不要急于问“多少钱”,先让工程团队做现场勘察——这个问题的答案,才是项目真正的起点
- 尽早让工程团队介入,而不是等到设备制造完成后再“想办法装”
- 选择供应商时,不要只看报价单,要看它能不能提供现场勘察和定制设计服务
